Kaptažna vrtina ¹ je objekt

Ali ji slovenska zakonodaja namenja dovolj pozornosti

Zaradi vse pogostejših sušnih obdobij, zmanjševanja pretokov vodotokov in nihanja gladin podzemne vode je mogoče pričakovati večje zanimanje za individualne vodne vire. Med njimi imajo pomembno mesto plitve kaptažne oziroma črpalne vrtine, namenjene zalivanju, oskrbi objektov in drugim oblikam rabe podzemne vode.
Njihova izvedba je z razvojem manjših in cenovno dostopnejših vrtalnih garnitur postala dosegljiva širšemu krogu naročnikov in izvajalcev. Ob tem se odpira vprašanje, ali veljavna ureditev zagotavlja ustrezno projektiranje, strokovno izvedbo, nadzor in evidentiranje takšnih vrtin ter nadzor nad poznejšim odvzemom vode.

Vrtina ni samo odprtina v tleh

Kaptažna vrtina je trajen podzemni objekt, s katerim neposredno posežemo v geološko podlago in vodonosnik. Njena konstrukcija določa, iz katerega vodonosnega horizonta se bo voda odvzemala, kako bo ta horizont ločen (izoliran) od drugih plasti in ali bo vrtina med uporabo varovala podzemno vodo pred onesnaženjem s površja.
Na ustreznost vrtine vplivajo zlasti tehnologija vrtanja, globina in premer, izbira ter vgradnja cevi, položaj filtrskih odsekov, izvedba tesnjenja, ureditev ustja in način črpanja. Neustrezno izvedena vrtina lahko povzroči povezovanje različnih vodonosnih horizontov, vdor onesnažene površinske vode ob cevitvi, izpiranje materiala in druge vplive na količinsko ali kemijsko stanje podzemne vode.
Posebnost vrtine je, da so njeni ključni elementi po končani izvedbi skriti, težko dostopni in jih praviloma ni več mogoče neposredno pregledati. Neustreznega položaja filtrov ali pomanjkljivega tesnjenja zato ni mogoče zanesljivo ugotoviti zgolj z naknadnim ogledom. Zagotavljanje kakovosti mora potekati med samo izvedbo.
Podobno velja za geosonde in globinske ponikovalne objekte. Čeprav njihov osnovni namen ni odvzem vode, prav tako posegajo skozi geološke plasti in lahko ob neustrezni izvedbi vplivajo na podzemno vodo.

Globina ne more biti edino merilo

Zakon o rudarstvu vzpostavlja sistem rudarskega projektiranja, tehničnega vodenja in nadzora predvsem pri vrtinah globine 300 metrov in več ter pri vrtanju v razmerah, v katerih obstaja nevarnost posebnih pojavov [1].
Takšna ureditev izhaja predvsem iz zahtevnosti in nevarnosti izvajanja vrtalnih del. Ne odgovori pa v celoti na vprašanje vpliva plitvejših vrtin na vodonosnik.
Globina je nedvomno pomemben tehnični podatek, ne more pa biti edino merilo za določanje potrebne dokumentacije, usposobljenosti izvajalca in strokovnega nadzora. Tudi razmeroma plitva vrtina lahko prečka več geoloških plasti, poseže v občutljiv ali slabo izdaten vodonosnik oziroma ustvari neposredno povezavo med površjem in podzemno vodo.
Zahtevnost vrtine bi bilo zato ustrezneje določati na podlagi kombinacije meril: globine, geoloških in hidrogeoloških razmer, števila prečkanih vodonosnih horizontov, namena in predvidene količine odvzema, lege na varovanem območju, gostote obstoječih vrtin ter možnih vplivov na sosednje zajeme in okolje.

Vodna pravica še ni projekt vrtine

Veljavna vodna zakonodaja ureja raziskovanje podzemnih voda, pridobitev vodne pravice ter namen in količino dovoljenega odvzema. Težišče postopka je razumljivo na dopustnosti rabe vode in varovanju vodnega vira.
Za raziskave podzemnih voda do globine 30 metrov zunaj varovanega ali ogroženega območja dovoljenje za raziskavo ni potrebno. V postopkih, v katerih se takšno dovoljenje pridobiva, se zahtevajo strokovne osnove oziroma program hidrogeoloških raziskav, projektna dokumentacija za vrtino ali vodnjak globine nad 50 metrov pa je izrecno zahtevana le, če gre za zahteven objekt po gradbeni zakonodaji [2].
Hidrogeološko poročilo, program raziskav ali dokumentacija za pridobitev vodnega dovoljenja pa ne nadomestijo nujno projekta za tehnično pravilno izvedbo vrtine.
Projekt vrtine bi moral glede na njen namen in zahtevnost določiti najmanj lokacijo in predvideno globino, geološke ter hidrogeološke osnove, tehnologijo in premere vrtanja, konstrukcijo in material cevitve, položaj (razporeditev) filtrov, tip filtrov, filtrski zasip, način tesnjenja in ločevanja vodonosnih horizontov, ureditev ustja, način črpanja, ponikanja ali toplotne izmenjave, potrebne preizkuse ter način sanacije oziroma trajne opustitve vrtine.
Po izvedbi bi bilo treba izdelati dokumentacijo dejansko izvedenega stanja z vrtalnim dnevnikom, litološkim profilom, dejansko globino, konstrukcijo vrtine, filtrskimi in tesnilnimi intervali, ugotovljenimi gladinami podzemne vode ter rezultati izvedenih preizkusov.

Projektna dokumentacija in strokovna odgovornost

Kadar je črpalna vrtina, geosonda ali ponikovalna vrtina del objekta, ki se projektira po Gradbenem zakonu, ne bi smela biti prikazana zgolj kot oznaka v situaciji ali obravnavana samo kot sestavni del strojnih instalacij oziroma zunanje ureditve.
Projektna dokumentacija za pridobitev gradbenega dovoljenja in predvsem projektna dokumentacija za izvedbo gradnje bi morala vsebovati samostojen načrt vrtine oziroma jasno razpoznaven strokovni del, v katerem so določene vse bistvene tehnične rešitve.
Takšen načrt bi lahko izdelal pooblaščeni inženir s področja geotehnologije in rudarstva, vpisan v imenik IZS, ali odgovorni rudarski projektant po Zakonu o rudarstvu, če ima ustrezne strokovne kompetence za projektiranje konkretne vrste vrtine.

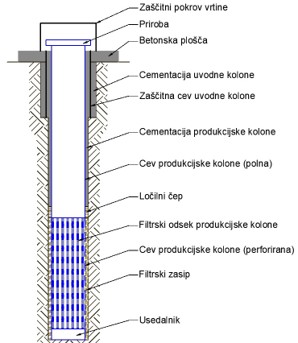

Slika 1: Skica kaptažne vrtine

Pri tem je potrebna natančna razmejitev. Pooblastilo tehničnega vodje rudarskih del ali druge pooblaščene osebe po rudarski zakonodaji samo po sebi ne predstavlja pooblastila za projektiranje. Rudarski projekt oziroma njegov posamezni del lahko izdela odgovorni rudarski projektant [1].
Če naj bi odgovorni rudarski projektant izdeloval načrt vrtine kot sestavni del dokumentacije po Gradbenem zakonu, je treba medsebojno razmerje obeh sistemov izrecno urediti. Sedanja ločenost pooblastil po ZAID in ZRud-1 ne sme povzročiti niti strokovne praznine niti nepotrebnega podvajanja pooblastil za vsebinsko primerljive naloge.
Projekt sam po sebi še ne zagotavlja pravilne izvedbe. Regulativa bi morala določiti tudi minimalne pogoje za izvajalca vrtalnih del, njegovo tehnično opremljenost in usposobljenost oseb, ki dela izvajajo. Izvajalec bi moral zagotoviti ustrezno strokovno osebo za tehnično vodenje vrtalnih del, ki bi odgovarjala za spoštovanje projekta in prilagajanje izvedbe dejanskim razmeram, ugotovljenim med vrtanjem.
Ločeno od strokovnega vodenja pri izvajalcu bi moral biti zagotovljen nadzor nad izvedbo vrtine. Pri gradnji po GZ-1 bi ga moral izvajati pooblaščeni inženir z ustreznega področja geotehnologije in rudarstva, vpisan v imenik IZS.
Nadzor mora potekati med vrtanjem in vgradnjo elementov, ki pozneje postanejo nedostopni. Obsegati bi moral preverjanje dejanskih geoloških razmer, pojavov podzemne vode, dosežene globine, vgradnje cevi in filtrov, tesnjenja posameznih intervalov ter izvedbe črpalnih, nalivalnih ali drugih funkcionalnih preizkusov.

Nadzor odvzema in kumulativni vplivi

Tehnično ustrezna vrtina je samo prvi pogoj. Drugi je trajnostno sprejemljiv odvzem vode.
Dovoljena letna količina sama po sebi še ne pove, kako odvzem vpliva na vodonosnik v posameznem hidrološkem obdobju. Med daljšo sušo se napajanje plitvih vodonosnikov zmanjša, potrebe po vodi za zalivanje in druge namene pa se praviloma povečajo.

Slika 2: Aktivacija kaptažne vrtine

Posamezen manjši odvzem morda nima zaznavnega vpliva. Drugače je, če je na omejenem območju večje število vrtin, ki zajemajo isti vodonosnik. Brez podatkov o njihovih lokacijah, globinah, zajetih horizontih in dejanskih odvzemih skupnega vpliva ni mogoče ustrezno ocenjevati.
Zato bi bilo treba vzpostaviti enotno evidenco vseh kaptažnih vrtin ter glede na količino odvzema in občutljivost vodonosnika predpisati merjenje odvzete vode, po potrebi pa tudi spremljanje gladine. Vodna ureditev bi morala omogočati sorazmerno omejitev odvzema v hidrološko kritičnih obdobjih.
Takšen pristop izhaja tudi iz evropske vodne politike. Okvirna vodna direktiva opredeljuje količinsko stanje podzemne vode glede na vpliv neposrednih in posrednih odvzemov ter zahteva ohranjanje dobrega količinskega in kemijskega stanja vodnih teles [3].

Kako vrtine urejajo druge evropske države

Evropske države uporabljajo različne kombinacije vodnopravnih dovoljenj, prijave vrtalnih del, tehničnih pravil, nadzora in dokazovanja usposobljenosti izvajalcev.

Nemčija

V Nemčiji je treba dela, ki segajo tako globoko v tla, da lahko vplivajo na gibanje, gladino ali kakovost podzemne vode, pristojnemu organu prijaviti pred začetkom. Merilo torej ni samo določena globina, temveč možni vpliv na podzemno vodo. Gradnja vodnjakov je regulirana obrt, zahtevana strokovna znanja pa vključujejo projektiranje in dimenzioniranje vrtin, izdelavo dokumentacije ter načrtovanje in nadzor njihove izvedbe. Obstaja tudi sistem certificiranja vrtalnih podjetij po pravilih DVGW [4].

Avstrija

V Avstriji je Brunnenmeister reguliran poklic. Upravičen je načrtovati, izračunavati in izvajati dela za izdelavo vodnjakov za pitno in tehnološko vodo ter zajetja izvirov. Avstrijski primer kaže, da je mogoče strokovno usposobljenost izvajalca urediti neodvisno od tega, ali je za posamezen odvzem potrebno vodnopravno dovoljenje [5].

Francija

Francija zahteva prijavo domačih vodnjakov in vrtin ne glede na njihovo globino. Vrtine, globlje od 10 metrov, se evidentirajo tudi v državni zbirki podatkov o podzemlju BSS, po zaključku del pa je treba prijaviti njihovo dokončanje [6].
Francija je z uredbo iz leta 2025 vzpostavila pravno podlago za obvezno certificiranje podjetij za izvedbo vrtin, ki niso namenjene rabi vode za potrebe gospodinjstva ², kadar so namenjene raziskovanju, spremljanju ali odvzemu podzemne vode. Podrobnejša tehnična pravila so bila sprejeta marca 2026, uporabljati pa se začnejo 31. decembra 2027. Po teh pravilih bodo morala podjetja dokazovati usposobljenost strokovnega vodje in izvajalcev. Za črpalne vrtine bo predviden najmanj dvanajsturni črpalni preizkus s konstantnim pretokom, pri večjih pretokih pa tudi preizkus po posameznih stopnjah črpanja. Urejeni bodo še način tesnjenja, dokumentiranje in opustitev vrtine [7].

Hrvaška

Hrvaška ureditev zahteva, da mora biti vsaka vrtina izvedena tako, da ne pride do spremembe kakovosti vode zaradi mešanja ločenih vodonosnih plasti ali vdora vode s površja. Pred izvedbo raziskovalnih del za posamezni vodonosnik se izdela program, ki ga pripravi za hidrogeološka raziskovalna dela pooblaščena oseba. Med izvedbo se lahko zagotovi "vodni" nadzor, po zaključku pa se pripravi elaborat izvedenih del in pridobi vodnopravno potrdilo [8].

Danska

Danska za trajne vrtine praviloma zahteva predhodno dovoljenje, za druge vrste vrtin pa najmanj prijavo. Vodje podjetij, ki izvajajo in opuščajo vrtine, morajo imeti dokazilo o usposobljenosti ravni A, drugi izvajalci vrtalnih del pa ustrezno dokazilo ravni B. Podatki o vrtinah in njihovi opustitvi se zbirajo v nacionalni zbirki Jupiter [9].

Italija

Italijanska ureditev je v precejšnji meri regionalna. Lombardija na primer ločuje dovoljenje za izvedbo vrtine od koncesije za odvzem podzemne vode. Pri domačem zajetju se evidentirajo globina in vrsta vrtine, položaj filtrov, največji pretok, črpalna oprema ter predvidena količina in namen rabe [10].
Primerjava kaže, da nobene posamezne tuje ureditve ni mogoče preprosto prenesti v Slovenijo. Mogoče pa je povzeti več skupnih in uporabnih elementov: predhodno prijavo posega, tehnično dokumentacijo, regulirano ali certificirano dejavnost izvajalca, usposobljenega vodjo vrtalnih del, nadzor med izvedbo, funkcionalni preizkus, dokumentacijo izvedenega stanja, enotno evidenco vrtin ter merjenje dejanskega odvzema.


Potrebna je povezana sprememba predpisov

Celovite rešitve ni mogoče doseči samo s spremembo enega zakona.
V GZ-1 ³ in podzakonskih predpisih bi bilo treba jasneje določiti status trajne vrtine kot objekta, obveznost izdelave ustreznega načrta vrtine, strokovni nadzor med izvedbo ter dokumentacijo izvedenega stanja.
V ZAID ⁴ bi bilo treba jasno opredeliti poklicne naloge pooblaščenega inženirja s področja geotehnologije in rudarstva pri projektiranju in nadzoru vrtin.
V ZRud-1 ⁵ bi bilo treba določiti pogoje za strokovno usposobljenost izvajalca, tehnično vodenje vrtalnih del ter vlogo odgovornega rudarskega projektanta pri izdelavi dokumentacije za vrtino.
V ZV-1 ⁶ pa bi bilo treba tehnično dokumentacijo in evidenco izvedene vrtine učinkoviteje povezati z vodno pravico, dovoljenim odvzemom, spremljanjem stanja vodonosnika in obravnavo kumulativnih vplivov.

Zahteve morajo biti sorazmerne. Manjša vrtina v enostavnih hidrogeoloških razmerah ne potrebuje enake dokumentacije kot globoka ali izdatna vrtina na občutljivem območju. Vsaka trajna kaptažna vrtina pa bi morala izpolnjevati vsaj minimalni standard projektiranja, strokovne izvedbe, nadzora in evidentiranja.

Kaptažna vrtina ni zgolj cev v tleh. Je trajen objekt, ki omogoča neposreden poseg v vodonosnik in odvzem podzemne vode. Zato zakonodaje, ki ureja njeno projektiranje, izvedbo in nadzor, ni mogoče vezati samo na globino vrtanja.

Cilj ustreznejše ureditve ne sme biti ustvarjanje novih administrativnih ovir, temveč zagotovitev, da so vrtine strokovno projektirane, pravilno izvedene, pregledno evidentirane in uporabljane v mejah, ki jih vodonosnik dolgoročno dopušča.

Viri in pravne podlage
[1] Zakon o rudarstvu ZRud-1, zlasti določbe o zahtevnih rudarskih delih in rudarskem projektiranju: https://pisrs.si/pregledPredpisa?id=ZAKO5706
[2] Direkcija Republike Slovenije za vode, dovoljenje za raziskavo podzemnih voda: https://www.gov.si/zbirke/storitve/dovoljenje-za-raziskavo-podzemnih-voda/
[3] Direktiva 2000/60/ES Evropskega parlamenta in Sveta, Okvirna vodna direktiva: https://eur-lex.europa.eu/legal-content/SL/TXT/?uri=CELEX:32000L0060
[4] Nemčija, Wasserhaushaltsgesetz, Handwerksordnung in pravila DVGW za gradnjo vodnjakov: https://www.gesetze-im-internet.de/whg_2009/__49.html
[5] Avstrija, Gewerbeordnung 1994, določbe o poklicu Brunnenmeister: https://www.ris.bka.gv.at/NormDokument.wxe?Abfrage=Bundesnormen&Gesetzesnummer=10007517&Paragraf=100
[6] Francija, prijava domačih vodnjakov in vrtin ter evidenca BSS: https://www.service-public.fr/particuliers/vosdroits/F172
[7] Francija, tehnična pravila za vrtine, ki niso namenjene rabi vode za potrebe gospodinjstva, sprejeta leta 2026: https://www.legifrance.gouv.fr/jorf/id/JORFTEXT000053722986
[8] Hrvaške vode, vodnopravni akti in dokumentacija del za raziskavo voda: https://www.voda.hr/hr/vodopravni-akti
[9] Danska agencija za varstvo okolja, ureditev vodnjakov in vrtin: https://mst.dk/erhverv/rent-miljoe-og-sikker-forsyning/drikkevand-og-grundvand/broende-og-boringer
[10] Lombardija, regionalna ureditev rabe površinskih in podzemnih voda: https://normelombardia.consiglio.regione.lombardia.it/NormeLombardia/Accessibile/main.aspx?iddoc=rr002006032400002&view=showdoc
[11] Francija, Code de l'environnement, člen R. 241-1, opredelitev rabe vode za potrebe gospodinjstva: https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000052189350

¹  Kaptažna vrtina – vrtina za izkoriščanje podzemnih naravnih virov (ogljikovodiki, voda …), v našem primeru se nanaša na vrtine za zajem podzemne vode
² Fr. forages non destinés à un usage domestique – vrtine, ki niso namenjene rabi vode za potrebe gospodinjstva. Za domačo rabo se šteje odvzem za običajne potrebe lastnika ali najemnika in oseb, ki z njim običajno prebivajo, zlasti za prehrano, higieno, pranje ter rastlinsko ali živalsko proizvodnjo za družinsko porabo. V vsakem primeru se za domačo rabo šteje odvzem do vključno 1.000 m³ vode na leto, ne glede na to, ali ga izvaja fizična ali pravna oseba ter ali se izvaja iz ene ali več vrtin [11].
³ GZ-1 – Gradbeni zakon
⁴ ZAID – Zakon o arhitekturni in inženirski dejavnosti
⁵ ZRud-1 – Zakon o rudarstvu
⁶ ZV-1 – Zakon o vodah

Pripravil: dr. Jurij Šporin, univ.dipl.inž.rud. in geoteh.
